Hoe de sanering van Japanse duizendknoop langs de Drienerbeek wordt uitgevoerd
Wie te maken krijgt met Japanse duizendknoop langs een watergang merkt al snel dat het probleem verder gaat dan de plant zelf. In dit project liep de duizendknoop over het hele talud, door tot in aangrenzende percelen en tussen volwassen bomen. Dat maakte duidelijk dat een oppervlakkige aanpak geen optie was. Wat volgt, is een saneringstraject waarin techniek, volgorde en controle doorslaggevend zijn voor het eindresultaat.
Tijdens het ontgraven is niet gewerkt met vaste ontgravingsvlakken, maar met een variabele dieptebepaling. De ontgravingsdiepte werd continu afgestemd op de aanwezigheid van wortelstokken, waarbij visuele begeleiding leidend was. Zodra wortelresten zichtbaar bleven, is verder ontgraven. Dit betekende dat de uiteindelijke diepte lokaal varieert.
De keuze voor continue graafbegeleiding was hier essentieel. Niet om achteraf te controleren, maar om tijdens het werk beslissingen te nemen over doorzetten of bijstellen van de ontgraving. Daarmee werd voorkomen dat ‘net voldoende’ ontgraven zou leiden tot restmateriaal in de bodem of een veel te grote ontgraving met onnodige meerkosten.
Eerst vastleggen wat wél en wat niet kon

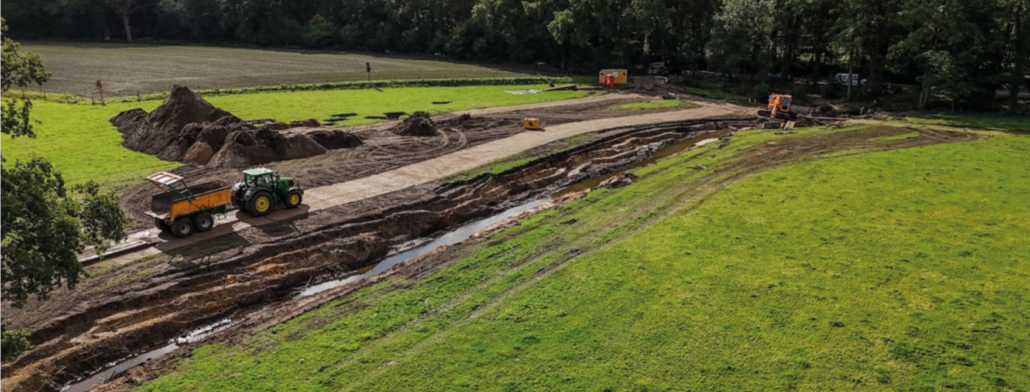

De met Japanse duizendknoop besmette grond is ontgraven en wordt op locatie in een gecontroleerd depot met bacteriën behandeld.
Voordat er ook maar één kraan het terrein op ging, is vastgelegd wat technisch noodzakelijk was om de duizendknoop daadwerkelijk te verwijderen. Dat begon bij de afbakening van het saneringsgebied: niet alleen de zichtbare planten, maar ook de zones waar wortelstokken zich konden bevinden, zijn meegenomen.
In het werkplan is vastgelegd waar de duizendknoop ontgraven moest worden waarbij de graafbegeleider bepaalt tot welke diepte wordt ontgraven. Ook is vastgelegd waar het depot zou komen te liggen, hoe groot het moest zijn en welke ondergrond daarvoor nodig was.
Belangrijk was dat deze keuzes vooraf zijn gemaakt. De aannemer kreeg geen ruimte om tijdens het werk te improviseren op de saneringsmethode. Dat voorkwam dat snelheid of praktische handigheid de boventoon zou voeren boven effectiviteit.
Ontgraven: zorgvuldig en onder begeleiding
De uitvoering startte met het ontgraven van alle grond waarin Japanse duizendknoop aanwezig was of verwacht werd. Dit gebeurde onder graafbegeleiding. Niet steekproefsgewijs, maar continu. De reden daarvoor was simpel: één gemiste wortelstok kan voldoende zijn voor hergroei.
De ontgraving vond gefaseerd plaats. Eerst is het talud laag voor laag afgegraven, waarbij voortdurend werd gecontroleerd of de ontgravingsdiepte voldeed. Grond werd afgevoerd naar de depotlocatie op hetzelfde terrein. Daarmee werd voorkomen dat besmette grond zich kon verspreiden over een groter gebied.
Opbouw van het depot: techniek vóór tempo
De depotlocatie was vooraf ingericht. De ondergrond is behandeld met bacteriën om te voorkomen dat wortelresten konden doordringen in de ondergrond. Pas daarna is begonnen met het opbouwen van het depot zelf.
De verontreinigde grond is laagsgewijs aangebracht. Tussen die lagen zijn bacteriën toegevoegd die onder zuurstofarme omstandigheden wortelstokken afbreken. De dikte van de lagen, de verdeling van de bacteriën en het vochtgehalte zijn daarbij gecontroleerd. Dit is geen standaard grondopslag; het depot functioneerde als een gecontroleerde behandelingsomgeving.
De laagopbouw was hierbij geen logistieke keuze, maar een technisch vereiste. Door de grond in beheersbare lagen aan te brengen, kon de bacteriële toevoeging gelijkmatig worden doorgemengd. Tegelijkertijd bleef het vochtgehalte beheersbaar, wat essentieel is voor het functioneren van de bacteriën onder zuurstofarme omstandigheden.
De afdekking van het depot bestond uit meerdere lagen geotextiel, elk met een eigen functie. De eerste laag beschermde tegen beschadiging door scherpe wortelresten. Daarboven volgde een luchtdichte afsluiting die zuurstoftoevoer moest voorkomen. De bovenste laag diende als fysieke bescherming tegen weersinvloeden en betreding. Daarbovenop werd een laag zand aangebracht zodat alles volledig werd afgesloten.
Deze opbouw was noodzakelijk om een stabiel, zuurstofarm milieu te creëren. Zonder deze condities is de werking van de bacteriële behandeling onvoldoende voorspelbaar en daarmee niet te garanderen.
Behandelperiode en monitoring
Na afsluiting begon de behandelfase. In deze periode gebeurde aan de buitenkant weinig, maar technisch was dit een belangrijke fase. De effectiviteit van de sanering hangt af van de juiste omstandigheden in het depot. Daarom wordt gemonitord of het depot intact blijft, of de afdekking niet beschadigde en of er geen ongewenste verstoring optrad.
Tijdens de behandelfase lag de nadruk op procesbewaking. Het depot wordt periodiek gecontroleerd. Deze fase is bewust niet versneld. De effectiviteit van de sanering was afhankelijk van het laten ‘uitwerken’ van het proces. Door rust te houden in deze fase werd voorkomen dat ingrepen zouden leiden tot verstoring van het microklimaat in het depot.
Deze fase gaf het project iets wat bij veel saneringen ontbreekt: rust. Er hoeft alleen gestuurd te worden op het zorgvuldig afronden van het proces.
Nazorg en vervolg van het projectgebied
Pas als duidelijk is dat de behandeling succesvol is verlopen, komt de volgende stap in beeld: hergebruik van grond en verdere inrichting van het beekprofiel.
Doordat de grond op locatie is gebleven, bleef het project flexibel in de vervolgfase. Er is geen afhankelijkheid van externe verwerkers of teruglevermomenten. Pas nadat duidelijk is dat de behandeling effectief verloopt, wordt gekeken naar hergebruik binnen het projectgebied. Door zorgvuldig handelen vertrouwt iedereen erop dat we dit najaar alle grond duizendknoop vrij hebben, en weer terug kunnen brengen in de oude situatie.
Dit project laat zien dat effectieve sanering van Japanse duizendknoop geen kwestie is van één slimme techniek. Het resultaat wordt bepaald door:
- Vooraf vastleggen wat nodig is
- Ontgraven zonder concessies
- Behandelen onder gecontroleerde omstandigheden
- Monitoren tot het proces echt is afgerond
Zekerheid ontstaat alleen wanneer sanering als technisch proces wordt georganiseerd, niet als bijzaak van inrichting of beheer. Japanse duizendknoop verdwijnt pas echt wanneer uitvoering belangrijker wordt dan tempo. Wie dat accepteert, krijgt grip.

Geofoxx
